一、測量溝體數據原土開挖

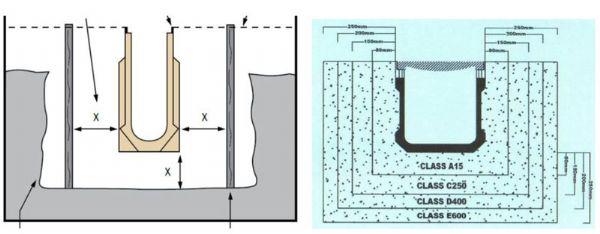

挖出的溝,以適應排水系統。先畫出擬建的排水運行的中心線,再挖壕溝。壕溝尺寸能夠放置成品排水溝以及水泥混凝土基礎的大?。ㄗⅲ核鄰?qiáng)度需大于25Mpa)。如下圖:
二、布置出水口
1、先拉線確定排水溝方向的高度位置,用硬水泥混凝土小堆放置在基槽底部,排水溝放在其上面,調整高度預拉線一致。
2、排水溝調平后,再在相同放置水泥混凝土包住排水溝兩頭的凸起。
3、先安裝檢查井集水箱,再順序安裝成品排水溝。注:排水溝上箭頭方向是水流方向。
4、用相同的方法安裝成品排水溝直至安裝完畢。
三、澆注水泥混凝土
1、澆注前用木板或膠合板蓋住箅子,防止雜物進入排水溝內。
2、第1次澆注:排水溝底部支撐硬化后,即可對兩側澆注水泥混凝土,兩側需同時均勻澆注,并用振動棒振實。澆注高度和底部支撐最高處相同即可。
3、第1次澆注完成后即可馬上進行第2次澆注,直至完成。
4、完成澆注時,用扁泥刀刮出斜度為水流入排水溝。相鄰路面上必須高于排水平(約3-5毫米),這確保所有水進入排水溝。
5、一般水泥混凝土的伸縮縫間距4—6米(縫寬2-3CM)。要求路面的伸縮縫和兩個排水溝的對接縫在一條線上。

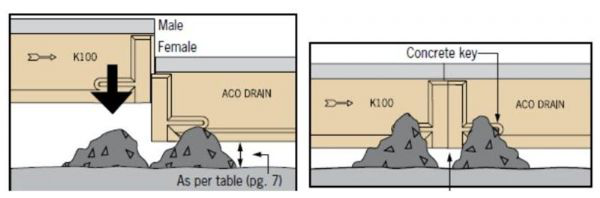

四、接排水口方法
五、安裝完成和使用維護
使用前需要注意:用水沖刷溝體內部,清潔蓋板,排水溝和排水口中的固體廢物和垃圾
六、系統維護
為確保系統持續良好運行,建議對于此系統進行定期維護。
線性成品排水溝的施工過程講述很簡單,在具體的施工過程中是有很多需要注意的。比如要根據各地實際的安裝條件、鋪裝形式、地質條件、承重等級等選擇適合的產品類型和安裝位置;溝槽相鄰的首排磚面層留一定的膨脹空間,相鄰表面(街道,平面等)應該高于排水溝安裝高度;要確保在安裝過程中,排水溝不受機械損傷等等。成品排水溝的施工是一個很大的工程,需要施工人員認真對待,保證施工的質量。
