海綿城市建設的重要體現方式之一:雨水收集利用系統,雨水收集利用系統需要科學、嚴謹?shù)氖┕?,才能體現其積極的作用。
廣東萬泉雨水收集系統設備生產廠家為您介紹雨水收集利用系統工藝流程標準如下:
一、施工前準備工作
1、編制施工方案,進行施工技術交底;
2、測量人員根據施工圖紙放線。
二、基坑開挖要求
1、應根據工程地質、水文地質、周邊環境編制基坑土方開挖、支護、降水施工方案,開挖深度超過5m(含5m)或開挖深度雖未超過5m,但地質條件、周?chē)h(huán)境和地下管線復雜,或影響毗鄰建筑(構筑)物安全的基坑(槽)的土方開挖、支護、降水工程施工方案應組織專家論證。
2、地基承載力應符合設計要求。
3、基礎表面應平整光滑,高程誤差值控制在±20mm。
三、復合土工膜敷設步驟
1、塑料儲水模塊外側包裹防滲土工布(兩布一膜),布為無紡布(機織塑料編織布),重量不得低于100g/m2;膜為PE膜,其厚度不得小于1mm,重量不得低于400g/m2。
2、防滲土工布施工工藝:鋪設、剪裁→對正、搭齊→壓布定型→擦拭塵土→焊接試驗→焊接→檢測→修補→復檢驗收。
3、防滲土工布搭接寬度應大于500mm,采用雙道焊縫接縫方式,以提供多重保護,可以在焊層之間充氣測試焊接效果。焊接后,應及時對焊縫焊接質量進行檢測。
4、鋪設土工布時,應從最低部位開始向高位延伸。不要拉得過緊,應留足夠余幅(大約1.5%),以備局部下沉拉伸。

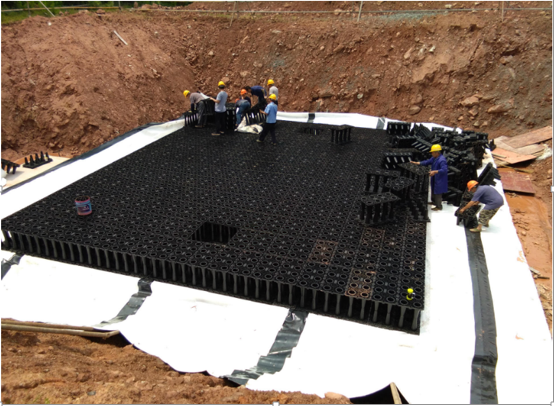

四、PP模塊組合水池的安裝
1、塑料模塊單體安裝時排列整齊,便于同層和上下層之間固定連接,按施工圖紙要求雨水收集池長寬高尺寸安裝塑料模塊數量。
2、同層儲水模塊之間用塑料模塊橫向固定卡連接,每個模塊長邊一側使用的固定卡不少于2只,短邊一側使用的固定卡不少于1只。
3、上下層儲水模塊之間用塑料模塊縱向固定桿連接,每座模塊單體上下層之間的固定桿不少于2只。
4、儲水模塊在連接過程中,要盡量避免垂直連接,先鋪設第一層,然后再逐層往上鋪設。
五、包裹焊接防滲土工布。在雨水收集池儲水模塊全部安裝完成后,將事先焊接好的復合土工膜圍裹在儲水模塊骨架周?chē)凑酆蹖⑵湔酆?。在頂面包裹時兩側搭接寬度大于500mm,焊接按復合土工膜焊接技術要點進行焊接。
1、預制套管與復合土工膜貼合面邊長應2倍于管道直徑,套管部分直徑略大于管徑。管道與HPDE套管使用雙箍固定。
2、復合土工膜開十字口,管道通過PE法蘭連接入模塊水池。
3、接管道部分預留出足夠余量,土工布開十字口,管道插接入模塊內部,單箍扎緊。
六、各功能井及其連接管道安裝。雨水井、雨水預處理裝置、排泥提升井、清水提升井、放空閥門井、棄流井安裝施工時,高程、坐標應滿足設計要求,之間管道連接安裝嚴密。
七、土方回填
1、基坑底部混凝土墊層保證水平,上部鋪不少于20mm中砂墊層。
2、棄流井、閥門井的坐標可根據現場實際情況做適當調整。
3、沉砂井基礎的做法:采用原土或粗砂分層回填,人工或機械夯實,每層厚度不大于500mm。頂部做200mm厚度、寬度不小于1500mm的混凝土墊層,混凝土強度等級不低于C20。
4、沉砂井與儲水模塊各連接管安裝完后,在回填過程中先將沉砂井周?chē)靥?00mm厚度的粗砂或石粉。用人工夯實后,再回填下一層。最后回填至管頂500~700mm厚度人工夯實后,方可回填其他材料。
5、設備間取水管處的回填做法與沉砂井取水管處的回填做法相同。
6、儲水模塊透氣管在回填過程中避免將立管壓歪,保證立管垂直。
7、水池頂部土工布表面區域均勻攤鋪200mm厚的純凈中砂,再采用干凈無雜質的松散好土進行儲水模塊上表面的回填施工。每300mm拍打密實,直到設計高度,禁止使用機械方法進行夯實作業,禁止用水沖灌或水浸泡。
8、雨水收集水池四周回填物為粗砂和原土,回填時在靠近復合土工膜的一側回填100mm厚的粗砂,再在粗砂的外側回填原土。不得回填帶有石塊等硬物的粗沙或石粉,以免硬物直接接觸方塊造成漏水現象發生。每次每層回填厚度為300mm,壓實,直至頂面。 施工完畢后必須進行滿水試驗。
八、設備安裝至完工驗收
1、棄流過濾設備及電氣設備到貨后,由設備管理部門,會同購置單位,使用單位(或接收單位)進行開箱驗收。
2、設備的安裝應按照工藝要求進行。在線儀表安裝位置和方向應正確,不得少裝、漏裝。設備中的閥門、取樣口等應排列整齊,間隔均勻,不得滲漏。
3、雨水設備控制電柜安裝完畢后,應對整個雨水系統進行調試,直到系統運行正常。
4、 在設備調試合格后進行驗收。
